【新春走基层】铜仁西500千伏输变电工程建设正酣

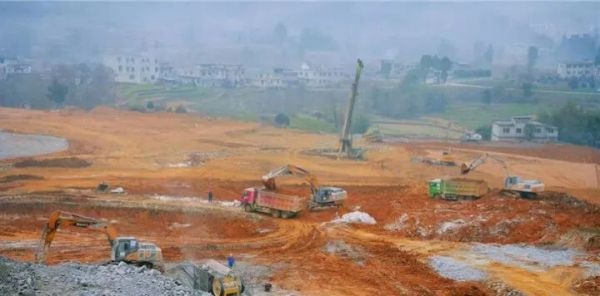

2月11日,德江县合兴镇板平村“铜仁西500千伏输变电工程”施工现场,挖土机、推土机、铲车等重型机械来来往往,正开足马力抢进度,争分夺秒提效能,全力推进工程改造任务向前冲。
中国一冶集团有限公司土建现场负责人王忠伟介绍,该工程总投资4.57亿元,占地8万多平方米,是贵州电网“三横两联一中心”的重要组成部分。
据悉,该项目从2024年11月份开工,目前已完成60%土建平场,预计今年12月底竣工投产。项目投运后,可满足铜仁西部各县发展需要,为新增220kV公用变和主要用户变提供接入点,提高电网运行的可靠性。
